شلون تسوي خطة الإنتاج اليومية للمطبخ المركزي؟

بقلم أسعد الهاشمي، مؤسس ورئيس تنفيذي لـ Wady

عشان تسوي خطة إنتاج يومية، ابدأ من طلبات الفروع اللي أكدتها، وانقص اللي جاهز أصلاً أو موجود بالمخزون، وزد هامش أمان صغير، وقرّب الكمية لفوق لين تصير دفعات كاملة. اللي يطلع لك قائمتين: قائمة تحضير للطباخين، وقائمة شراء للناقص. هالدليل يشرح شنو لازم تحتوي الخطة، ومثال محسوب، وشلون تبنيها في Wady Central.

الخلاصة

  • ابدأ من طلبات الفروع المؤكدة. انقص اللي جاهز أو موجود بالمخزون قبل لا تحدد الكمية.

  • زد هامش أمان صغير على اللي تطبخه، وبعدين قرّب لفوق لين تصير دفعات كاملة.

  • خطة وحدة تعطيك قائمتين: قائمة تحضير للطباخين، وقائمة شراء للناقص اللي المخزون ما يغطيه.

  • في Wady Central طلبات الفروع تنزل بصفحة وحدة وتروح لخطة الإنتاج، اللي تبيّن لك شلون طلع كل رقم.

ليش المطبخ المركزي يحتاج خطة إنتاج يومية؟

الفروع تطلب بالحصص والمطبخ يطبخ بالدفعات. بدون خطة، المطبخ يطبخ وايد والزايد ينرمى، أو يطبخ أقل والفرع يستلم أقل من اللي طلبه. الخطة المكتوبة تحط الحساب قدام الشيف يراجعه قبل لا تشتغل أول طنجرة.

شلون تخطط للإنتاج اليومي خطوة خطوة؟

امش من الطلب المؤكد لين الدفعات، وبعدين لين المكونات.

  1. سكّر طلبات اليوم. حدد وقت بعده أي طلب جديد من فرع يعتبر متأخر، وخطط من الطلبات المؤكدة.

  2. حط كل الطلبات بصفحة وحدة. المنتجات بالجنب والفروع فوق، ومجموع لكل واحد.

  3. انقص اللي جاهز أصلاً. انقص الحصص الجاهزة بالثلاجة. الباقي هو اللي تحتاجه.

  4. زد هامش على اللي تطبخه. نسبة صغيرة تغطي صينية احترقت أو طلب زيادة جاء متأخر. لا تزيدها على الأصناف اللي تشتريها بس للفروع.

  5. قرّب لفوق لين دفعات كاملة، وضيف الوصفات الفرعية. الطبق اللي يستخدم صوص أو عجين من مطبخك يحتاج الصوص أو العجين يتخطط له بدفعاته.

  6. قسّم الخطة لقائمتين. قائمة التحضير تقول كل محطة شنو تطبخ وكم دفعة. وقائمة الشراء تقول شنو تشتري بعد حساب المخزون والتنظيف وأحجام العبوات.

  7. راجعها مع الشيف. الشيف يغيّر أي كمية ما تناسب اليوم.

شنو لازم يكون في كل سطر من خطة الإنتاج؟

العمود

مثال

ليش مهم

المنتج

شوربة عدس

يقول للطباخين شنو يطبخون

المطلوب

200 حصة

طلبات الفروع

الجاهز أصلاً

40

ما تطبخ اللي عندك

المحتاج

160

اللي لازم المطبخ يضيفه

حجم الدفعة

25 حصة

الوحدة اللي تطبخ فيها

الكمية للإنتاج

175

دفعات كاملة وفيها الهامش

القيم في الجدول مثال للتوضيح.

شلون أحسب الهامش والدفعات؟

خذ الكمية المحتاجة، وزد الهامش كنسبة، وقسّم على حجم الدفعة، وقرّب لفوق لين دفعات كاملة.

  • المحتاج = المطلوب - الجاهز أصلاً

  • مع الهامش = المحتاج × (1 + نسبة الهامش)

  • الكمية للإنتاج = الدفعات × حجم الدفعة، والدفعات = مع الهامش ÷ حجم الدفعة، مقرّبة لفوق

مثال: الفروع تطلب 200 حصة شوربة عدس، والمطبخ عنده 40، يعني يحتاج 160. هامش 5% يزيد 8 حصص، فتصير 168. الدفعة تسوي 25 حصة، فـ168 حصة تحتاج 6.72 دفعة، وتتقرّب لـ7. المطبخ يطبخ 175 حصة، يعني 15 أكثر من اللي تحتاجه الطلبات. هالأرقام للتوضيح.

ℹ️ نصيحة: خلّ الهامش صغير. ما في رقم واحد صح.

شلون تحوّل الخطة لقائمة تحضير وقائمة شراء؟

قسّم الخطة حسب المحطة لقائمة التحضير، وحسب المكوّن لقائمة الشراء. في قائمة التحضير حط الوصفات الفرعية أول، لأن الصوص أو العجين لازم يكون جاهز قبل الطبق اللي يستخدمه. قائمة الشراء تبدأ من الكمية الصالحة للاستخدام اللي تستهلكها الدفعات. انقص المخزون اللي عندك، وزد التنظيف اللي تخسره، وقرّب لفوق لعبوات المورد. الأصناف اللي تطلبها الفروع وأنت ما تطبخها تروح مباشرة لقائمة الشراء، بدون دفعات وبدون هامش. شوف شلون تحسب تكلفة الوصفة مع نسبة الفاقد والتنظيف لحساب التنظيف.

شلون تخطط للإنتاج اليومي في Wady Central؟

في Wady Central الخطة تبدأ من طلبات الفروع، وتقدر تغيّر أي كمية.

شوف طلب اليوم بصفحة وحدة

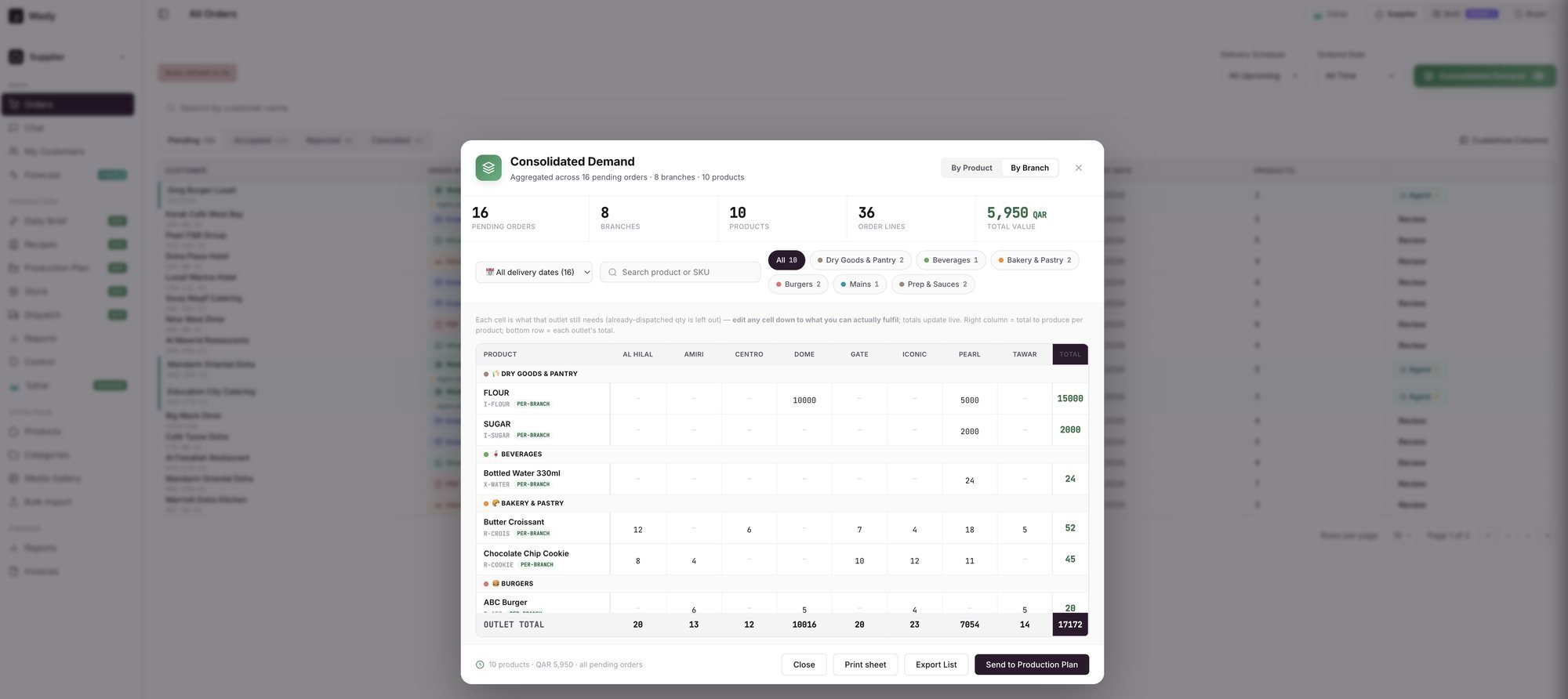

  1. افتح Orders واضغط Consolidated Demand.

  2. بدّل بين By Product وBy Branch، وضيّق الجدول حسب تاريخ التسليم أو بالبحث، أو رتّب بـHighest value. الجدول يعرض Pending orders only. الطلب يطلع من الجدول أول ما ينقبل، وما يظهر إلا تواريخ التسليم الجاية.

  3. اقرا كل خلية على إنها اللي يحتاجه الفرع للحين. عدّل أي خلية لين اللي يقدر المطبخ يسويه، والمجاميع تتحدث.

  4. اضغط Print sheet أو Export List أو Generate Purchase List عشان تاخذ نسخة.

صفحة Production Plan في Wady Central مع أهداف الإنتاج وشريط هامش الهدر والأمان ومنطقة What to buy

شاشة للتوضيح: صفحة Production Plan فاضية.

ℹ️ نصيحة: الجدول وخطة الإنتاج ما يعدّون نفس الطلبات. الجدول طابور طلبات Pending. وخطة الإنتاج تبدأ من طلبات Pending وAccepted وConfirmed لتاريخ التسليم اللي تختاره.

حوّل الطلب لخطة

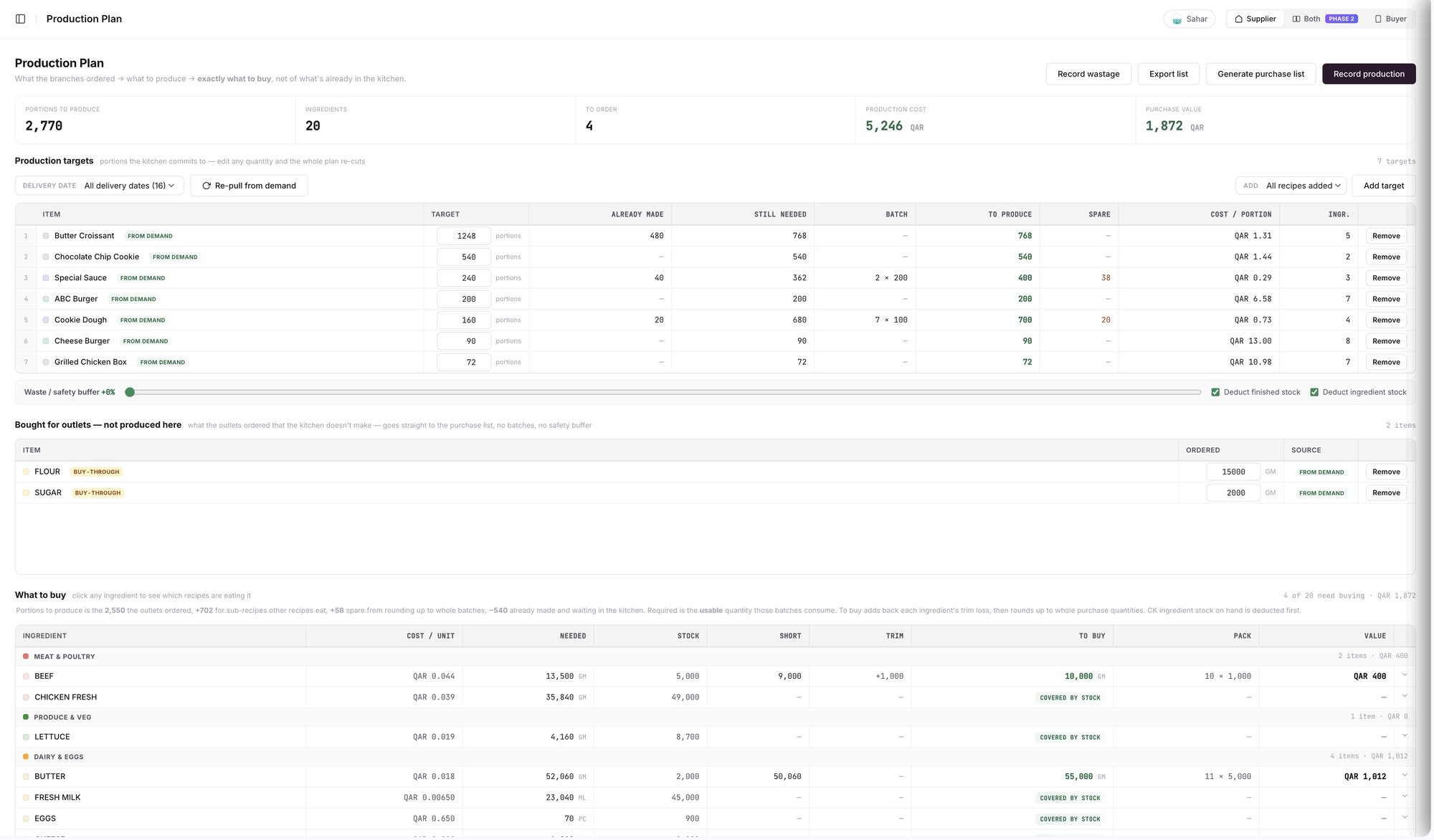

  1. افتح Production Plan من القائمة الجانبية. عنوان الصفحة Production، وفوق قسم Production targets. اختار DELIVERY DATE واضغط Re-pull from demand. كل وصفة طلبتها الفروع تطلع كهدف. غيّر كمية أي هدف والخطة كلها تنحسب من جديد. وإذا تبي تخطط لوصفة ما طلبها أحد، اخترها من ADD واضغط Add target. الأهداف اللي تضيفها بإيدك عليها علامة ADDED BY HAND.

  2. اقرا ITEM وTARGET وALREADY MADE وSTILL NEEDED وBATCH وTO PRODUCE وSPARE وCOST / PORTION وINGR. عمود SPARE يبيّن الحصص اللي تزيد من التقريب لفوق لدفعات كاملة. وCOVERED BY STOCK تعني الهدف مغطى بالمخزون الجاهز.

  3. اضغط زر fx جنب رقم TO PRODUCE. النافذة الصغيرة Production calculation تعرض Ordered وLess already made وStill needed وSafety buffer وBatch rounding وTo produce. وإذا الوصفة تستخدم وصفة ثانية، يطلع بعد For other recipes.

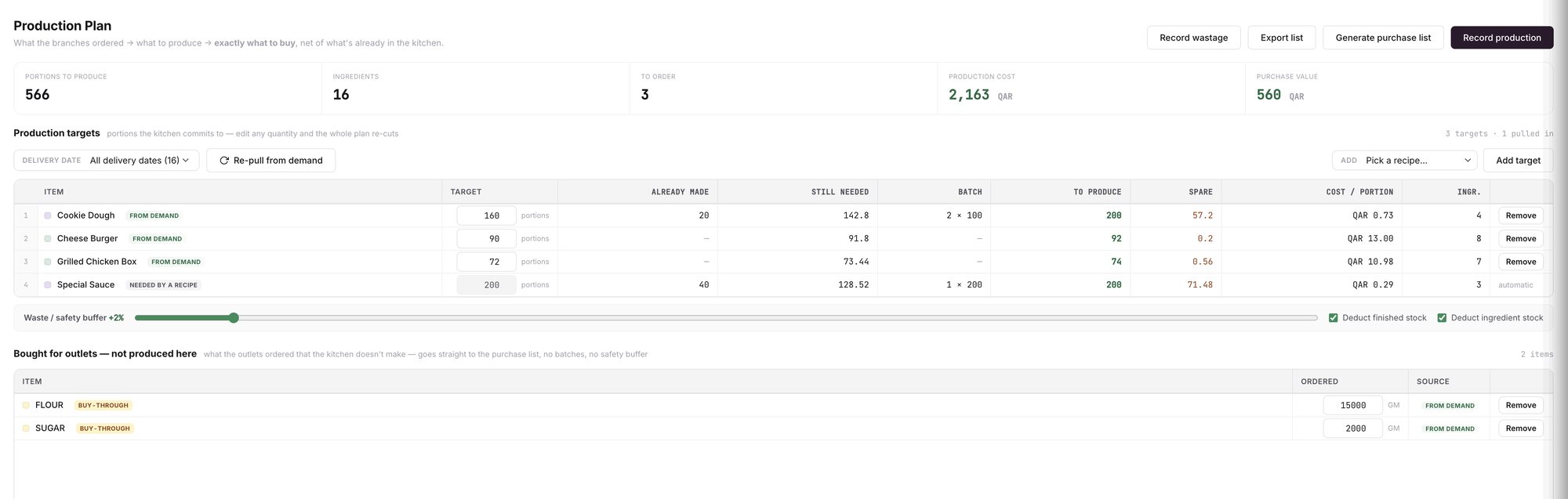

  4. حرّك شريط Waste / safety buffer. يبدأ على +10% وينطبق على اللي تسويه بعد ما ينقص المخزون. وخانة Deduct stock on hand مفعّلة من البداية. وهي مفعّلة تنقص الحصص الجاهزة أصلاً من الخطة، وتنقص مخزون المكوّنات اللي في المخزن من What to buy. شيل التأشير عشان تشوف الخطة كاملة كأن الثلاجة فاضية.

إذا وصفة تحتاج صوص أو عجين من مطبخك، الخطة تضيفه وتحط عليه NEEDED BY A RECIPE. والأصناف اللي تشتريها بس للفروع تنحط في جدول ثاني، Bought for outlets. تروح مباشرة لقائمة الشراء، بدون دفعات وبدون هامش.

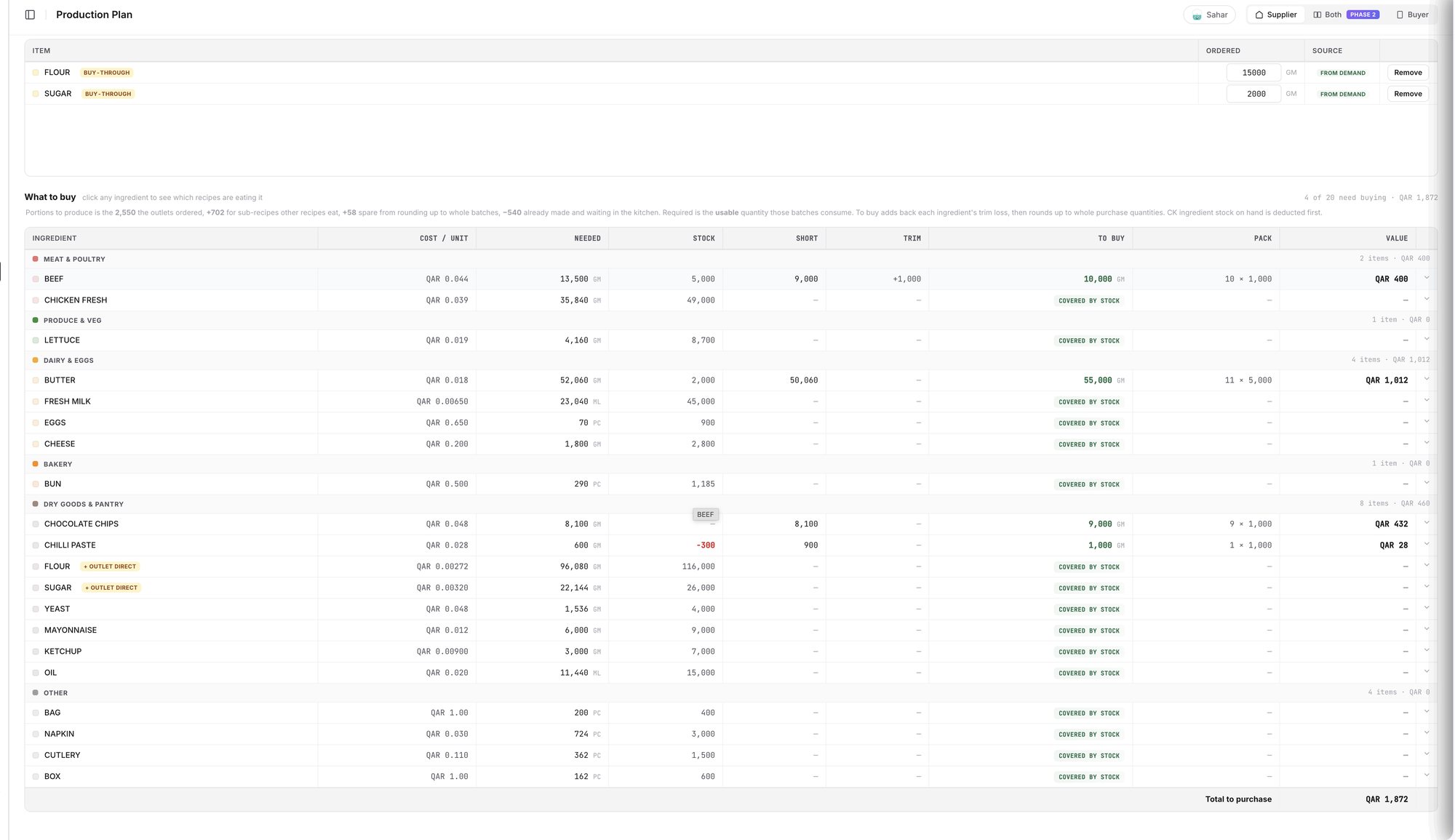

شوف شنو تشتري واطلع قائمة الشراء

  1. نزّل لين What to buy. كل مكوّن يبيّن NEEDED وSTOCK وSHORT وTRIM وTO BUY وPACK وVALUE. وCOVERED BY STOCK تعني المكوّن ما تحتاج تشتريه. NEEDED هو الكمية الصالحة للاستخدام اللي تستهلكها الدفعات. وTO BUY يرجّع الفاقد ويقرّب لفوق لكميات الشراء الكاملة.

  2. اضغط Generate purchase list لمستند قائمة الشراء، أو Export list لملف. وإذا المخزون يغطي الخطة كلها، الصفحة تقول لك، وزر Show the full plan يرجّع القائمة الكاملة.

شنو لازم تشيّك عليه قبل لا تعتمد على الخطة؟

  • أرصدة المخزون. الرصيد السالب ينحسب ضمن اللي ناقصك. وغالباً معناه استلام ما أحد سجّله، فصلّح هذا أول. شوف ليش المخزون يصير بالسالب وشلون تصلّحه.

  • العبوات الكاملة. TO BUY يقرّب لفوق لكميات الشراء الكاملة، فممكن يطلع أكثر من NEEDED.

⚠️ انتبه: قائمة الشراء تبيّن تكلفة تقديرية لكل سطر. أكّد الأسعار مع مورّدك قبل لا تطلب.

وين تروح الخطة بعدين؟

شنو ما يسويه Wady Central؟

  • ما يخمّن طلبات بكرة. الخطة تبدأ من الطلبات اللي حطتها الفروع والأهداف اللي تضيفها بإيدك.

  • ما يقرر عنك. تقدر تغيّر أي كمية، والشيف هو اللي يقرر شنو يطبخ المطبخ.

  • الواجهة بالإنجليزي.

أدلة ذات صلة

الأسئلة الشائعة

شنو الفرق بين خطة الإنتاج وقائمة التحضير؟

خطة الإنتاج تقول كم يسوي المطبخ من كل منتج اليوم وشنو يشتري. قائمة التحضير هي الخطة مقسّمة حسب المحطة: مين يطبخ أي دفعات وبأي ترتيب.

شنو الفرق بين خطة الإنتاج وقائمة التحضير؟

خطة الإنتاج تقول كم يسوي المطبخ من كل منتج اليوم وشنو يشتري. قائمة التحضير هي الخطة مقسّمة حسب المحطة: مين يطبخ أي دفعات وبأي ترتيب.

أخطط من الطلبات ولا من مبيعات الأسبوع اللي فات؟

خطط من الطلبات اللي حطتها الفروع، لأن أحد طلب هالكميات. مبيعات الأسبوع اللي فات تفيد للمنتجات اللي ما تطلبها الفروع قبل وقتها. في Wady Central الخطة تبدأ من طلبات الفروع، وتقدر تضيف هدف بإيدك بـAdd target لأي شي ثاني.

أخطط من الطلبات ولا من مبيعات الأسبوع اللي فات؟

خطط من الطلبات اللي حطتها الفروع، لأن أحد طلب هالكميات. مبيعات الأسبوع اللي فات تفيد للمنتجات اللي ما تطلبها الفروع قبل وقتها. في Wady Central الخطة تبدأ من طلبات الفروع، وتقدر تضيف هدف بإيدك بـAdd target لأي شي ثاني.

كم لازم يكون الهامش؟

ما في رقم واحد صح. ابدأ بنسبة صغيرة، وقارن الحصص الزايدة بسجل الهدر بعد كم أسبوع، وعدّلها. في Wady Central تحدده بشريط Waste / safety buffer، ويبدأ على +10%.

كم لازم يكون الهامش؟

ما في رقم واحد صح. ابدأ بنسبة صغيرة، وقارن الحصص الزايدة بسجل الهدر بعد كم أسبوع، وعدّلها. في Wady Central تحدده بشريط Waste / safety buffer، ويبدأ على +10%.

أقدر أغيّر كمية بعد ما تنبني الخطة؟

إي. عدّل أي هدف والخطة كلها تنحسب من جديد.

أقدر أغيّر كمية بعد ما تنبني الخطة؟

إي. عدّل أي هدف والخطة كلها تنحسب من جديد.
